王智辉总经理亲临施工现场召开工程调度会


    2012年12月3日下午,新水公司总经理、财富大厦建设处处长王智辉来到工地现场,实地查看工程进度,听取桩基础施工过程中存在大量涌水及如何处理涌水问题的汇报。
    王总要求各参建单位要以高度负责的精神来保证财富大厦工程的建设质量,充分发挥各自的作用,尽心尽力完成好财富大厦的建设工作。
    王总要求施工中遇到的困难和问题要积极寻求解决方案,抓好落实。抢进度,抓质量,争取圆满完成本年度的进度及投资计划。
    王总强调,冬季施工要注意安全,安全是工作的保障,要时刻警钟长鸣。 目前工程正在进行①人工挖孔桩施工,累计开挖深度为876米(预计开挖深度为1140米);②筏板钢筋绑扎;③桩基础深井降水。
    现已完成土方开挖18000 m3 ,混凝土浇筑450m3 , 桩基础排水76000 m3 。预计春节前完成地下室顶板及桩基础的施工。



王总召开现场调度会

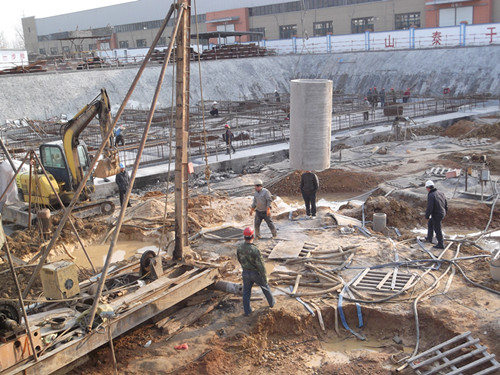

施工现场

来源:新水财富大厦建设处 关小侠      时间:2012/12/6 11:03:15
